某建設公司防臺防汛應急預案

2009-02-27   來源:安全文化網    熱度:   收藏   發表評論 0

  1  總則

    1.1  編制目的

    為認真貫徹“安全第一、預防為主”的方針,切實做好抗臺防汛工作,提高應急處置能力,最大限度地減少臺風、洪澇造成的人員傷亡和財產損失,維護社會穩定,保障公司經濟健康持續發展。

    1.2適用范圍

    本預案適用于我公司受臺風(熱帶風暴)襲擊或嚴重影響,造成大風、暴潮和洪澇災害時建筑工程抗臺防汛的應急處置。

    1.4  工作原則

    1.4.1  以人為本,預防為主。

    1.4.2  統一領導,分級負責。

    1.4.3  統籌協調,快速反應。

    1.4.4  貫徹“就近救援”原則

    1.3編制依據及引用文件

    依據《中華人民共和國水法》、《中華人民共和國防洪法》、《中華人民共和國防汛條例》和《溫嶺市防汛防臺抗旱應急工作預案》、《溫嶺市建筑工程防臺防汛工作要點》,結合公司實際,制訂本預案。

    2  應急準備

    2.1  指揮機構

    成立公司防臺防汛工作指揮領導小組,總經理嚴守元任組長,質安副總張賢萍任副組長,成員由辦公室、質安部、技術部、生產部工會主要負責人組成。

    辦公場所設在公司辦公樓八樓質安部,值班電話:……,傳真:……。

    2.2  主要職責

    (1)及時了解臺風洪澇災害信息,做好防汛防臺預警預防布置工作,發布啟動本預案的命令。

    (2)全面協調和指導防臺防汛的應急處置工作,研究解決應急處置中的重大問題;

    (3)了解因臺風、洪澇等災害造成設施損壞、行業相關人員傷亡和經濟損失等情況;

    (4)及時向主管局等主管部門報告災情、應急處置的進展情況等,組織開展災后自救;

    (5)完成上級交辦的其他工作。

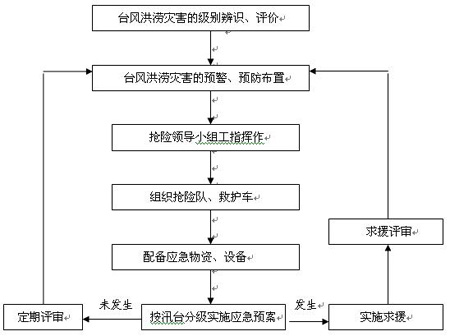

    2.3應急求援指揮流程圖



    2.3  應急辦事機構

    根據防臺防汛及搶險救災工作要求,當確定為I級和II級預警時,設立若干應急工作組。

    (一)信息綜合組:由辦公室、質安部相關人員組成。

    主要職責:掌握抗災動態,綜合情況,宣傳報道,發布臺風災害

    信息,匯總、核實、上報災情數據,協調各部門的工作。

    (二)搶險救災組:由辦公室、質安部、生產部、工會等相關人員組成。

    主要職責:負責搶險救災車輛、機械設備、人員的落實和調配;指導或幫助項目部組織施工現場物資的搶修,危險部位應急加固;指導和組織危險區域人員的疏散撤離;指導或幫助傷亡人員的搶救工作和危舊房屋搶險排險、善后處理等。

    (三)后勤保障組:由辦公室、工會人員組成。

    主要職責:負責防指值班人員和工作人員后勤生活保障工作和接待上級領導、慰問事宜等。

    (四)專家組:由質安部、技術部等相關人員組成。

    主要職責:制訂各類應急搶險、加固的技術方案;制訂房屋倒塌、

    大型施工機械和腳手架倒塌的搶險方案和應急措施;負責相關技術指導。

    2.3 急救工具(設備)、物資

主要急救工具(設備)表

序號

材料、設備名稱

單位

數量

規格型號

主要功率

現在何處

備注

1

電焊機

3

EX200



公司



2

卷揚機

6

JJ5A

5T

公司



3

挖掘機

5

EX200

1.0m3

公司



4

發電機組

5



50KW

公司



5



3





公司



7



15

QY1.5



公司



8

消防增壓泵

3



φ65揚程110m

公司



9

運輸車

10



十通車

公司



10

汽車吊

1





公司



11

手提切割機

1





公司



    主要應急物資主要有:

    (1)氧氣瓶、乙炔瓶、氣割設備1套;

    (2)備用5m長絕緣桿10根;

    (3)備一根φ20棕繩長100米,備一根φ12尼龍繩長100米;

    (4)急救藥箱10個,擔架10副;

    (5)照明手提燈10個;

    (6)水帶500米;

    (7)干粉滅火器10只;

    (8)沙袋500只;

    (9)對講機10部。

    (10)雨衣、雨鞋20套。

    (11)電纜200M。

    3  汛臺分級

    分級參照《浙江省防臺風應急預案》、《溫嶺市防汛防臺抗旱應急預案》的有關標準,分為四級:Ⅰ級、Ⅱ級、Ⅲ級、Ⅳ級。

    3.1  I級標準

    3.1.1  市氣象臺預報熱帶風暴、強熱帶風暴、臺風、強臺風在我市或周邊(臺州市范圍)地區登陸,或強熱帶風暴、臺風、強臺風在溫州至臺州一帶沿海地區登陸,12小時內襲擊我市。

    3.1.2  市氣象臺預報(或水文部門測報)我市24小時平均降雨量200毫米以上或局部降雨量250毫米以上,或過程降雨量250毫米以上,并且氣象臺預報未來24小時仍有大暴雨或特大暴雨。

    3.2  II級標準

    3.2.1  市氣象臺預報熱帶風暴在浙東南沿海地區登陸,或強熱

    帶風暴、臺風、強臺風在溫州至象山一帶沿海地區登陸,24小時內嚴重影響我市。

    3.2.2  市氣象臺預報(或水文部門測報)我市24小時平均降雨量150-200毫米或局部降雨量200-250毫米,或過程降雨量200-250毫米,并且氣象臺預報未來24小時仍有暴雨或大暴雨。

    3.2.3  某一區域出現短歷時強降雨,3小時160毫米以上。

    3.3  III級標準

    3.3.1  市氣象臺預報熱帶風暴、強熱帶風暴、臺風、強臺風在閩中至浙北沿海地區登陸或緊靠浙江沿海北上,在48小時內影響我市。

    3.3.2  市氣象臺預報(或水文部門測報)全市24小時平均降雨量100-150毫米或局部降雨量150-200毫米以上,或過程降雨量150-200毫米以上,并且氣象臺預報未來24小時仍有暴雨或大暴雨。

    3.3.3  某一區域出現短歷時強降雨,3小時120-160毫米以上。

    3.4  IV級標準

    3.4.1  市氣象臺預報熱帶風暴、強熱帶風暴、臺風、強臺風在正在發展,預計影響我市。

    3.4.2  市氣象臺預報(或水文部門測報)我市有強降雨量,全市24小時平均降雨量50-100毫米或局部降雨量100-150毫米,或過程降雨量150毫米以上。

    3.4.3  某一區域出現短歷時強降雨,3小時80-120毫米以上。

    4  應急響應

    4.1  Ⅳ級響應

    (1)根據省、市氣象臺對熱帶風暴、強熱帶風暴、臺風的預警信號和市防汛指揮部的指令,報告進入Ⅳ級響應階段。密切關注熱帶風暴、強熱帶風暴、臺風的路徑和發展趨勢。

    (2)及時轉發臺風消息,督促各項目部做好防臺防汛檢查,消除在建工地安全隱患。

    4.2  Ⅲ級響應

    (1)根據省、市氣象臺對熱帶風暴、強熱帶風暴、臺風的預警信號和市建工局防汛指揮部的指令,由值班人員報告進入Ⅲ級響應階段。

    (2)公司召開防臺防汛工作指揮領導小組會議,傳達市防臺防汛工作要求,立即部署防臺防汛各項工作。

    (3)公司防指下設總值班室,成員由辦公室、質安部、工會、技術部人員組成。值班員應認真做好記錄,及時將上級領導和有關部門指示精神送交組長批閱,并將及時下傳各項目部。并收集好各部門實時工作情況匯報。

    (4)設立后勤保障組。成員由辦公室、工會等人員組成。負責準備防臺防洪中照明、食品、雨具及必要的設施保障。

    (5)組織相關人員對在建工地防臺防汛安全開展檢查,落實加固預防措施(重點為臨時設施、腳手架、深基坑等),消除安全隱患。

    (6)組織重點地質災害隱患點,有安全隱患臨時工棚人員撤離工作,做好其余撤離人員的撤離準備。

    4.3  Ⅱ級響應

    (1)根據省、市氣象臺預熱熱帶風暴、強熱帶風暴、臺風的預警信號和市防汛指揮部的指令,由值班人員報告進入II級響應階段。公司值班室進入24小時值班。值班人員由公司辦公室負責協調組織,公司領導現場坐陣指揮。

    (2)各部門相應安排人員值班,與公司總值班室保持聯系。晚上安排中層干部在辦公室輪流值班,以便及時將市上級指揮部有關防臺防汛精神傳達到各項目部、各部門,確保24小時有人接聽,隨時向指揮部匯報工作情況,并及時處理群眾反應的應急事件。

    (3)公司防指下設的信息綜合組、搶險救災組、后勤保障組、專家組的人員全部到位,開展工作,履行職責。

    (4)在臺風洪澇發生前,要按照上級指示和職能要求,按時完成各項防臺防汛檢查準備工作,并將進展完成情況向公司值班室匯報。

    (5)組織施工工地臨時工棚人員和物資的撤離工作。督促項目部做好建筑材料、臨時設施的固定工作。

    4.4  Ⅰ級響應

    (1)根據省、市氣象臺對熱帶風暴、強熱帶風暴、臺風的預警信號和市建工局防汛指揮部的指令,由值班人員報告進入Ⅰ級響應階段。

    (2)公司各相關人員到位籌備,各類防臺防汛預案中所要求的機具、物料到位。指揮部根據市防汛抗災總指揮部的部署,隨時處理各類突發事件。

    (3)發生下列險情時,立即采取以下措施:

    ①當施工現場發生房屋倒塌引起人員傷亡時,指揮部迅速派出搶險救災組,一方面到現場了解情況,制定解決辦法;另一方面從臨近項目部抽調人員、施工機械進場清理,減少損失。

    ②當發生危舊房屋倒塌引起人員傷亡時,根據市防指的命令、建工局防指、公司防指統一協調,組織人員迅速出動,與有關部門一起做好處置工作。

    ③當發生大型施工機械和腳手架倒塌影響道路暢通和群眾安全時,由指揮部立即派人進行清理,及時消除安全隱患,確保城市管理正常秩序。

    5  災后自救階段

    (1)及時清理現場,消除安全隱患,確保受損的施工機械和設備盡快恢復運行;指導項目部恢復施工。

    (2)認真檢查施工現場受災的臨時設施和建筑材料,嚴防出現次生災害;

    (3)做好損壞情況統計,辦公室將各線損失情況匯總上報有關部門。

    (4)及時補充搶險救災消耗的物資和裝備;

    (5)認真總結經驗、吸取教訓,完善預案。

    6  工作制度

    6.1  請示匯報制度

    在防臺防洪中,出現較大災情和工程出險時,及時向公司指揮部組長請示報告,由公司指揮部統一向上級主管部門防汛辦請示報告,并提出處理意見。

    6.2  值班制度

    各部門要合理安排好防臺防汛值班,各部門負責人要自覺帶頭參與,并做好與值班室聯系。

    6.3  安全檢查制度

    臺風洪澇發生前,根據公司防指的統一安排開展檢查,對存在安全隱患的要及時進行協調處理,重點加強防范深基坑、塔吊、井架和高聳建筑腳手架的安全穩定。臺風洪澇過后,要對所有施工工地的安全及臨時工棚的安全進行檢查,確保能正常使用而不產生安全隱患。對渡汛有問題工程,應登記列冊,并督促有關單位及時處理。

    6.4  人員安全轉移制度

    對因受暴雨、洪水、臺風等災害襲擊時可能造成人身傷亡和危險區域的人員,必須做好相應的安全轉移方案和相關工作,切實保障人民生命的安全,項目部不準在此期間住人。

    6.5  災害統計報告制度

    災害發生后,要立即調查災情。根據要求和程序按時匯總辦公室統一上報。

    報告內容:災害突發事件報告的內容包括:①突發事件發生的時間、有無人員傷亡情況;②突發事件發生的簡要經過,險情的基本情況;③原因的初步分析;④已采取的救援措施等情況。

    6.6  工作總結制度

    做好防臺防汛工作總結,總結內容應記錄臺風、洪澇和災情發生的特點,并加以分析和比較,留作資料查證。注意總結防臺防汛中取得的經驗,并對涌現出的先進事跡進行表彰。

    7  培訓與演練

    7.1培訓

    應急預案確定后,按計劃組織項目部全體工人進行有效的培訓,從而具備完成其應急任務所需的知識和技能:

    (1)各器具、救護用品的使用以步驟的培訓;

    (2)施工安全防護、安全警示設置、臨時設施與個人的防護措施、防臺防汛常識、交通安全、高空設施、大型機械的安全防護;

    (3)對危險源的突顯特性辨識;

    (4)事故報警;

    (5)緊急情況下人員的安全疏散;

    (6)現場搶救的基本知識。

    7.2演練

    應急預案確定后,經過有效的培訓,可采用桌面演習、功能演習、全面演習等形式進行演練。在項目防臺防汛期到來前演練一次,以后每隔半年演練一次,人員變動大時增加演練次數。每次演練結束,及時作出總結,對存在一些差距的在日后工作中加以提高。

    8  附則

    8.1  制定與解釋

    本預案由公司負責制定與解釋。

    8.1  管理與更新

    本預案由浙江天頌建設有限公司負責管理與更新。

    8.2  實施與生效

    本預案自印發之日起實施。

建筑工程防臺防汛工作要點

    一、高空設施

    1、塔吊應降低自由端高度,能拆除的盡量予以拆除,塔身螺栓必須全面緊固,塔身附著裝置應加密加固、嚴禁對塔吊前后臂進行固定,確保自由旋轉。

    2、腳手架連墻桿應加密加固,腳手架有懸掛物的應立即清除,安全網應拆除,腳手片進行綁扎加固。

    3、物料提升機、人貨兩用機、井架應用鋼纜予以加固,箱體降至地面。

    4、加強對塔吊、腳手架、大型提升設備基礎檢查,防止基礎沉降發生傾斜。

    5、高空設施的避雷設施必須確保完好有效,電源線路必須切斷。

    二、臨時房

    1、所有彩鋼板房和臨時加工場必須采用鋼管、繩索等進行加固,并于地面進行牢固連接,確保房屋穩固。

    2、地勢低洼或可能被淹沒的臨時房要防止墻體及基礎泡水坍塌。

    3、有可能因風刮落的物體材料,必須全面清理至物料堆放場集中存放,防止物體墜落傷人。

    三、深基坑、施工用電

    1、加強對深基坑周邊的監控,發現險情及時采取措施,對可能引發的地質災害加強監控。

    2、配備足夠的潛水泵等排水設施,確保排水及時,防止基坑坍塌。

    3、臺風來臨之前,施工現場臨時用電除照明、排水和搶險用電外,其他電源必須全部切斷。

    4、變(配)電室做好防雨措施,汛期所有施工現場在大雨天氣時要全部停止供電。

    四、人員物資轉移

    1、臺風來臨時,有安全隱患的臨時宿舍住宿人員必須全部撤出到安全地方,基坑、圍墻、高空設施有可能倒塌并危害到的臨時設施內的人員必須全部撤出。

    2、工地存放的臺帳資料、電腦等重要設備必須在臺風來臨前轉移至安全地點。

    3、妥善轉移保管好水泥、石灰等建筑材料、建筑設備、建筑機械,減少災害性天氣造成的財產物資損失。

    五、災后重建

    1、對建筑工地被水浸泡和受損的房屋要進行全面檢查,確保安全,防止次生災害發生。

    2、加強對施工現場重點設施設備、重點部位的檢查,特別是:深基坑等地下作業的排水、放坡、支護情況;塔吊等垂直運輸設施和落地式腳手架基礎穩固和拉結防風裝置情況;臨時用電設施的防水防觸電裝置、人口密集地段的臨時圍墻的搭設情況。

    3、嚴格復工程序,未經建設、施工、監理三方聯合檢查或檢查不合格、簽字手續不全的,一律不得開工。

    4、加強工地食品安全工作。

    六、值班制度

    要堅持24小時抗臺防汛值班制度,密切監視臺風動向,及時掌握雨情、風情和水情,發生臺風災害和緊急情況,要及時處置,迅速上報。
