2006年7月5日,XX公司煉鐵廠(以下簡稱:煉鐵廠)4#高爐停爐大修。7月7日上午11時左右,現場作業人員在拆除距地面11m-17m高的棧橋1#、2#皮帶通廊時發生坍塌,造成7人受傷,其中5人經送醫院全力搶救無效死亡,2名傷者中1名已傷愈出院,1名在院治療,傷情穩定。事故直接經濟損失約120萬元。
1. 4#高爐大修工程的基本情況
2005年6月1日,XX集團公司正式批準煉鐵廠4#高爐大修工程,工程總造價6.48億元。
4#高爐大修工程包括槽前系統、糟下系統等其它系統。2006年5月16日,XX集團公司通過XXX招投標公司,將槽前系統項目發包給XX建工集團有限責任公司修建公司(以下簡稱:修建公司;集團施工資質為冶煉工程總承包壹級,鋼結構工程專業承包壹級,房屋建筑工程施工總承包壹級,已取得安全生產許可證),其中事發棧橋1#、 2#皮帶通廊的拆除工程屬槽前系統。6月26日,XXXXXX有限公司(原為XX礦建公司以下簡稱:XXXXXX公司;公司施工資質為礦山工程施工總承包貳級,房屋建筑工程施工總承包貳級,爆破與拆除工程專業承包貳級。已取得安全生產許可證)接到槽下系統的中標通知書。
7月2日、3日,槽前和槽下拆除工程分別開始。其中XXXXXX公司將槽下拆除的勞務工作交由陳某施工隊,但雙方未簽訂勞務施工合同。陳波,男, 34 歲,XXXXXXXXX區人,從 2003 年開始,便借用一些單位資質,組織民工承接拆除工程。
槽前和槽下拆除工程開始后,由于槽前系統的4#高爐棧橋1#、2#皮帶通廊頭部正好占住了槽下系統的拆除通道,為便于施工,經過XX4#高爐大修工程指揮部(以下簡稱:指揮部)協調,該皮帶通廊的拆除施工由修建公司調整到XXXXXX公司后(注:未簽署正式書面協議),實際上由陳波施工隊承擔。
2.事故經過
2006年7月3日,陳某組織民工開始對4#高爐棧橋1#、2#的皮帶通廊進行拆除作業時,先用氧割割除通廊上部的屋架、檁條、水平支撐、彩板瓦等鋼結構。7月7日上午 11時左右,作業人員王某一、王某二用氧割割除了通廊的最后一面屋架,蔡某一、蔡某二、羅某、盧某、梅某泛等人在用鐵錘破碎通廊上鋪設的預制板時,通廊失穩發生坍塌造成通廊上作業的7名人員從高處墜落,其中蔡某一、蔡某二、羅某、盧某、梅某等5人死亡,王某一、王某二2人受傷。
3.事故現場勘察情況

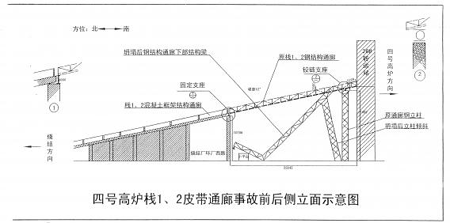

(一)事發皮帶通廊的屋架、檁條、支撐均為鋼結構,其軸線為東西走向,西高東低,低端二柱為鋼筋混凝土結構,標高為10.766m;高端立柱為鋼結構,標高為17.4m;通廊寬度為7m,跨度為29.345m,樓面板為預制鋼筋混凝土小槽板,屋面板為彩板瓦。拆除前,皮帶通廊處于安全狀態。
(二)事發時鋼結構通廊析架上部的屋架和檁條、水平支撐、彩板瓦已全部被切割完,通廊上的皮帶機也已拆除。
(三)事發后通廊西側上架距離高端支點18m處向東凸弧彎曲,高端支點第六立柱至低端已落地,高端主柱向東傾斜,廊架與此連接,低端已脫離立柱全部墜至地面。
4.事故原因
(一)直接原因
事發皮帶通廊的拆除任務被調整到XXXXXX公司后,陳某施工隊首先拆除了通廊析架上部的屋架、凜條、水平支撐等承重的關鍵鋼結構,破壞了通廊整體鋼結構應力,通廊處于失穩狀態。加之作業人員用鐵錘對通廊上鋪設的預制板破碎時,對本已失穩的通廊造成沖擊,導致通廊整體坍塌。
(二)間接原因
(1)陳某違反《安全生產法》、《建筑法》和《建設工程安全生產管理條例》的有關規定。私招亂雇民工,在未編制拆除專項施工方案和開具施工小票、未對作業人員進行安全教育培訓和安全技術交底的情況下,組織人員盲目拆除。
(2)XXXXXX公司違反《安全生產法》和國家建設工程管理的有關法律法規,對使用的勞務隊伍資質審查不嚴,工程“以包代管”,存在明顯管理缺陷。
(3)XXXXXX監理公司違反《安全生產法》和國家建設工程監理的有關法律法規,對施工現場的安全監管不力,未有效制止拆除施工單位的違規行為。
(4)指揮部對拆除工作組織協調不力,對合同和拆除施工現場的安全管理不到位,未督促修建公司與XXXXXX公司及時辦理相關交接手續,未及時制止陳波勞務隊違規拆除。
5.防范措施
(一)事故發生后,事故調查組立即責令4#高爐所有施工項目全面停工整頓,并設置警戒區,24小時保護事發現場,防止次生事故發生。為確保社會穩定和XX正常的生產經營秩序不受影響,XX集團公司辦公室、工會、保衛部迅速成立事故善后工作專班,督促做好傷亡人員的善后工作。
(二)事發當日,A市政府立即責成安監、建管等部門結合夏季高溫和全市在建工程實際,迅速召開建筑工程安全工作會議,通報“7.7”事故清況,傳達省、市領導有關指示精神,充分吸取事故教訓,舉一反三,加強管理,杜絕類似事故再次發生,同時部署在全市工即開展在建工程的安全大檢查。
(三)7月8日,XX集團公司要求下屬各工程項目部召開緊急會議,通報事故情況,組織事故現場觀摩,重新學習《安全生產法》、 《建筑法》、《建設工程安全生產管理條例》等法律法規和“5.24”全國建設安全生產工作會議及“6.27”XX建設工程安全管理工作現場會議的精神,認真查找施工管理上存在的安全問題和薄弱環節。舉一反三,吸取教訓。嚴格落實各項規章制度,確保施工安全。
(四)7月20日至9月15日,為進一步加大XX建設工程現場的管理力度,XX集團公司、XXXXXX公司分三個階段開展了技改、檢修工程的安全專項整治。重點是各項管理工作是否按照國家強制性法律法規的要求嚴格落實。工程指揮部、監理公司、施工總包單位對各分包單位的管理情況;各施工單位安全生產責任制的建立、安全技術措施方案的制定和報審、施工現場安全措施的落實情況等。對于在檢查中發現的不具備施工條件的單位,堅決下達停工整改令;對于將工程分包給不具備相應資質條件和將分包工程再次進行非法轉包的以及安全素質較差的單位,則一律清除出XX市場,同時嚴格追究有關主管部門和領導的管理責任,堅決制止工程違法分包、轉包的行為,確保XX建設工程的施工安全。
